1、施工要求
体外预应力拉索的机理与一般非预应力加固方法有明显不同,是一种“主动”的加固方法,在加固施工中对被加固混凝土构件起到卸荷作用,加固后新旧结构共同作用。而一般加固方法仅对新增部分荷载发挥加固作用,加固效果取决于新旧材料间的协同工作情况。预应力加固施工有一整套的技术控制措施,其主要工序为:
① 预应力钢绞线材料等级、防护方法、张拉锚固方法、中间支承方式、连接方法的确定和布置;
② 预应力钢绞线形状的永久固定施工;
③ 建立并保持所需预应力值,建立预应力值使用液压千斤顶进行张拉,由张拉吨位(压力表数值)控制应力值。
④ 预应力钢绞线、锚固端等防护施工。
⑤ 施工过程中均应做好施工记录,张拉施工及记录要实行专人操作。
2、施工程序
① 张拉施工准备
a.锚具、钢绞线及张拉设备进场及验收;
b. 张拉配套设备及工具的准备;
c. 张拉控制力值的计算及油压换算,本工程张拉控制应力为: 0.60fptk;
d. 张拉顺序的确定;
e. 张拉班组的安全教育、技术交底及工作分配;
f. 张拉记录表的准备;
g. 外露端垫板、钢绞线清理、检查;发现钢绞线破皮处,用环氧树脂进行封闭处理;
h. 张拉操作台或操作空间的准备;
i. 动力电源及照明设施准备。

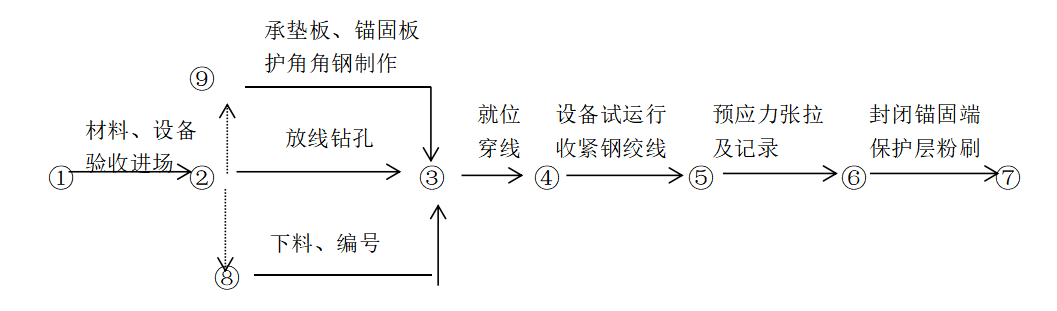

② 张拉施工工艺
③ 张拉工序技术要求及质量要求
a.穿放预应力钢绞线
钻预应力筋孔前,应在梁或墙上弹出墨线。梁的穿线孔道在安装以前应先开凿修整到位。安装时必须保证各穿线孔道不被遮挡。
体外预应力钢绞线在穿梁时应悬吊在梁附近,避免扭结和过度悬垂。注意不得穿错孔道。
在穿预应力筋以前,应将锚固板表面清理干净,确保锚具能很好地贴在锚固板上。
b.装锚具:套入锚环,锚环应紧贴构件锚固板。
c.装千斤顶:千斤顶的中轴线对准张拉束的孔道轴线,并调与锚固板垂直后开动油泵。
d.张拉:先将钢绞线收紧。无异常情况时,则按照张拉应力控制对应压力表数值张拉到位;若有异常情况时,则应研究后确定是否可以继续进行张拉作业。
e.卸千斤顶:开动油泵反向阀门卸载,卸下千斤顶,至此张拉完毕。
4.张拉作业中应注意以下几种情况:
a.不合格的锚具不能使用。
b.在张拉时操作人员不允许站在钢绞线束的迎面位置上。
c.确保构件的强度,适当增大锚固板面积和刚度。张拉过程中,需要对构件进行监控。
